Contraloría detecta pagos irregulares y omisión de penalidades en obra municipal de Veintiséis de Octubre

La Contraloría General de la República identificó serias irregularidades en la Municipalidad Distrital de Veintiséis de Octubre, relacionadas con la ejecución y supervisión de la obra de reconstrucción de la avenida Don Bosco. Según el órgano de control, funcionarios municipales habrían autorizado el pago indebido de S/ 198 300 a contratistas por servicios de especialistas que nunca participaron en el proyecto, además de omitir la aplicación de penalidades contractuales que superarían los S/ 400 mil.

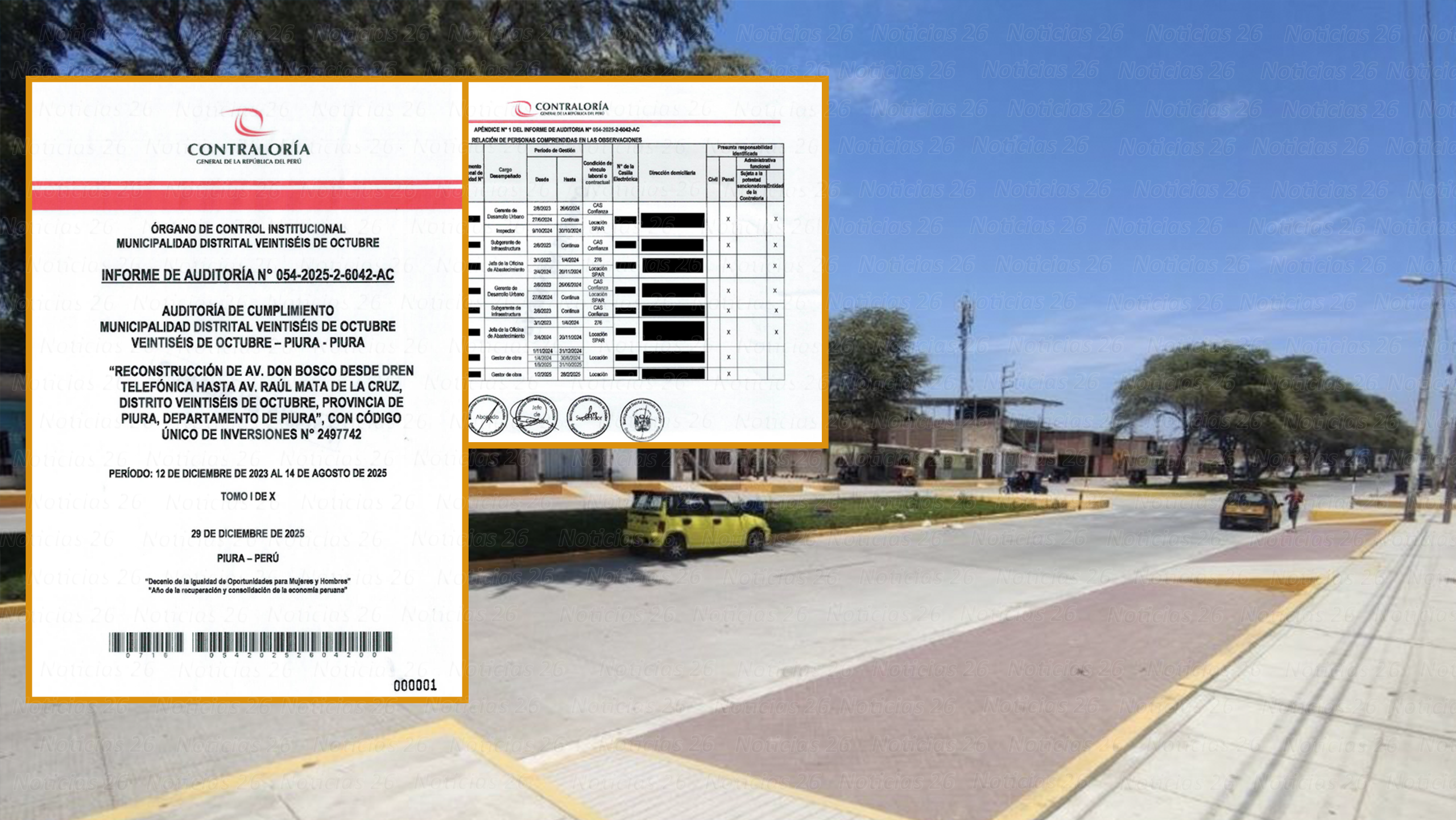

De acuerdo con el Informe de Auditoría N.° 054-2025-2-6042-AC, que evaluó el periodo comprendido entre el 12 de diciembre de 2023 y el 14 de agosto de 2025, las irregularidades se detectaron desde la etapa de convocatoria hasta la recepción final de la obra, ejecutada en el tramo que va desde el dren Telefónica hasta la avenida Raúl Mata de la Cruz.

La comisión de control advirtió que durante el proceso de selección se invitó a cotizar a empresas con vínculos entre sí y que la buena pro fue otorgada a un consorcio que presentó especialistas en las áreas ambiental y de calidad sin cumplir los requisitos establecidos en las bases del proceso. A ello se suma que la obra se desarrolló sin la participación efectiva de dichos profesionales, pese a que habían sido propuestos formalmente por el contratista.

Puedes leer también ► Veintiséis de Octubre: Exigen mejoras de infraestructura de la I.E 14012 San Martín de Porres

El informe también revela que, aunque el Órgano de Control Institucional emitió alertas mediante informes de control simultáneo sobre la ausencia de personal clave, los funcionarios responsables no adoptaron acciones correctivas oportunas. Aun así, se aprobaron once valorizaciones de obra, incluso cuando la supervisión carecía de especialistas en las áreas ambiental y de seguridad y salud en el trabajo, situación confirmada durante inspecciones realizadas por auditores.

Asimismo, la Contraloría detectó deficiencias administrativas en la municipalidad, como la falta de un espacio adecuado, personal suficiente y un sistema de archivo eficiente en la oficina de Tesorería, lo que dificulta la ubicación oportuna de documentos. Actualmente, la entidad ha observado la liquidación de la obra con la finalidad de descontar los montos correspondientes a penalidades que no fueron cobradas en su debido momento.

Como resultado del control posterior, se estableció la presunta responsabilidad de tres funcionarios municipales pertenecientes a las áreas de Desarrollo Urbano, Infraestructura y Abastecimiento. En ese sentido, se recomendó a la Procuraduría Pública Especializada en Delitos de Corrupción de Funcionarios iniciar las acciones penales correspondientes, así como al titular de la entidad disponer el deslinde de responsabilidades administrativas.

Cabe recordar que en 2022 la municipalidad firmó un primer contrato para la ejecución de la obra, el cual fue resuelto en 2023. Posteriormente, en setiembre de 2024, se suscribió un nuevo contrato mediante contratación directa para culminar el saldo de obra, por un monto de S/ 8 732 884,90, con un plazo de ejecución de 150 días calendario.

El informe de auditoría ya fue notificado al alcalde distrital y se encuentra disponible en el Buscador de Informes de Servicio de Control del portal institucional de la Contraloría General de la República, en cumplimiento de las políticas de transparencia y acceso a la información pública.
